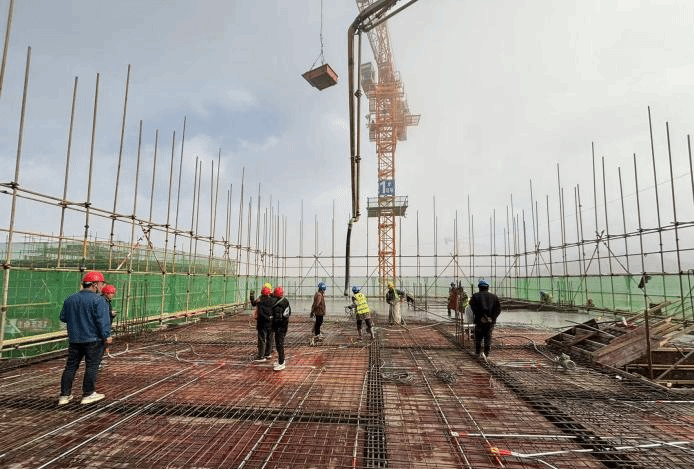

近日,走进开阳热电联产及配套项目施工现场,看到塔吊林立,工作人员忙着拖运材料、操作铲车,对倒班宿舍楼和办公大楼进行结构混凝土浇筑,安全有序推进热电联产项目建设。
开阳热电联产项目作为开阳县工业园区集中供热的唯一热源点,为开阳县经开区核心区招商引资入园项目,主要为中伟、安达科技、宁德时代等提供蒸汽要素保障。该项目总投资约20亿元,规划用地约380亩,投产后预计一期年供应蒸汽约410万吨,年供电量约7亿度,带动就业约200人。
自2023年4月开工建设以来,贵阳开阳阳泰热电有限公司(以下简称“开阳热电”)科学安排施工计划,不断加快项目建设“进度条”。为确保实现2024年达到供汽目标,开阳热电找准着力点,抢抓建设关键期,加班加点,高效推进厂前区、主厂房、烟囱等施工进度。

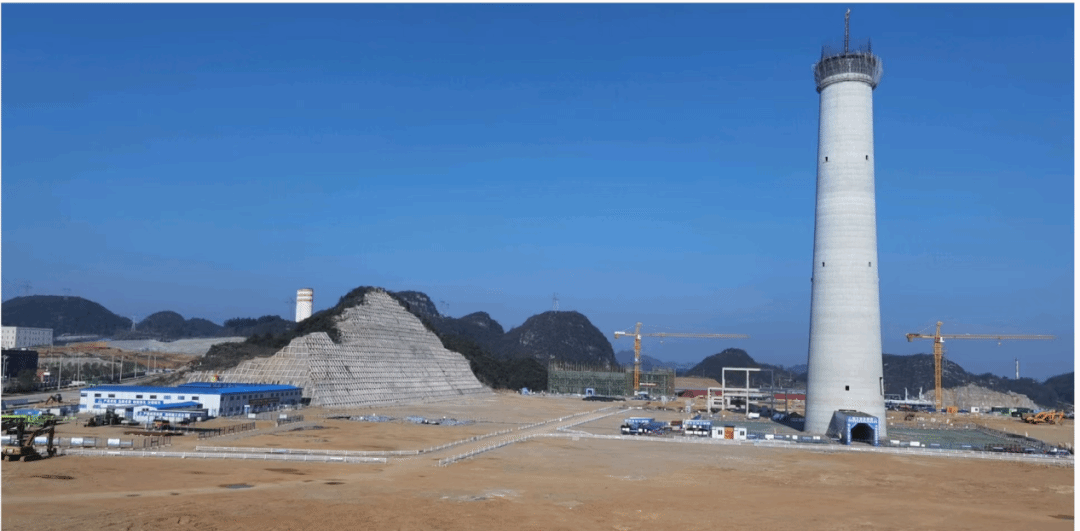

截至2024年3月,已基本完成项目施工图468册;锅炉、汽轮机和发电机三大主机设备均按计划生产;1#、2#锅炉零部件完成70%,钢结构、空预器、水冷壁等主要设备已全部运输至现场;第一、二批辅机设备已完成招标,设备厂家正按计划生产中。此外,已完成1#、2#锅炉基础施工,1#前烟道支架、GIS楼条形基础底板及梁浇筑。烟囱筒身施工至111米,预计5月底外筒到顶。倒班宿舍楼封顶,预计6月底达到使用条件。
为确保项目建设动态跟踪和调度工作及时、高效,市工投公司党委委员、副总经理,开阳热电党支部书记、 董事长、总经理严学文督促各参建单位压紧压实安全生产责任,全面细致梳理工作中的难点堵点。
下一步,开阳热电将紧紧围绕年度建设计划,坚定朝着目标前进,直击问题关键,抓住问题要害,坚持问题导向,全力以赴推动开阳热电项目早建成、早投产。
